明山输变电工程330千伏系统全面投产-新华网

明山输变电工程330千伏系统全面投产

2025-11-03 16:54:01
来源:国网宁夏超高压公司

  为“沙戈荒”新能源消纳再添动力

  11月2日11时32分,随着明山750千伏输变电工程330千伏明晨I线结束24小时试运行,标志着该工程330千伏系统全部竣工投产,将进一步强化宁夏中卫地区新能源汇集能力,有效支撑“沙戈荒”绿电消纳与高效外送,为“宁电入湘”工程构建起更加坚实的新能源输送通道。

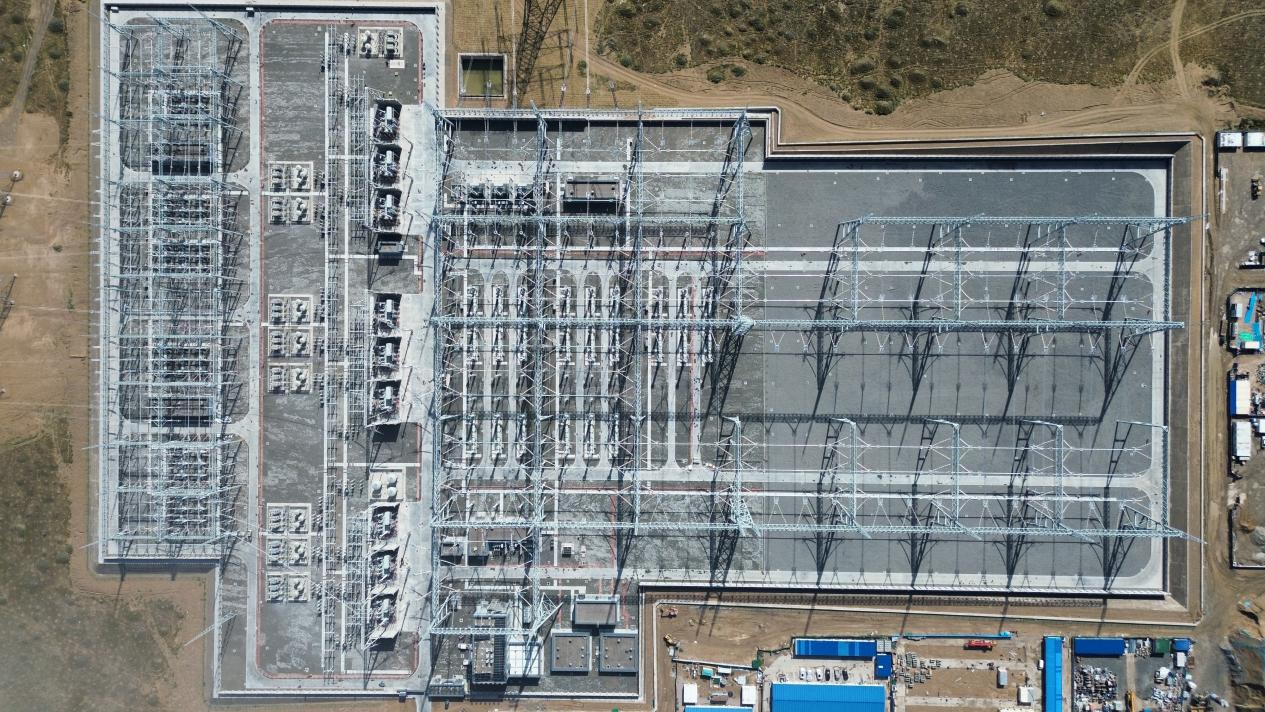

明山750千伏变电站鸟瞰图

  明山750千伏输变电工程是“宁电入湘”工程的核心配套项目。其送端明山变电站将中卫周边的绿色电能汇集起来,提升电压等级后输送至“宁电入湘”工程的起点中宁换流站,进而送往湖南,是实现跨区域能源调配的关键桥梁枢纽。工程规划750千伏主变压器3组、750千伏出线2回、330千伏出线6回。此前,国网宁夏超高压公司已于今年9月上旬完成工程第一阶段投运,顺利实现750千伏系统及66千伏系统的并网运行;9月下旬起,330千伏系统投运工作正式启动。此次投产的6条330千伏线路均为新能源接入工程,累计汇聚宁夏中部地区约422万千瓦的新能源装机容量,额定年发电量可达182.73亿千瓦时,将为区域能源结构转型注入强劲绿色动力。

  在工程验收环节,国网宁夏超高压公司打破传统惯性验收模式,创新推行“典型间隔+全站映射”的高效验收机制。通过将首个间隔打造成实体化“验收教科书”,团队聚焦核心设备性能与隐蔽工程质量,以高标准开展深度核查,确保各类潜在问题早发现、早闭环,为工程“零缺陷”投运筑牢基础。在此基础上,该公司将典型间隔验收形成的标准化流程、关键控制点及质量标准,全面映射至全站所有同类型间隔,实现验收经验的高效复制与高标准落地,从根本上提升了整体验收工作的质量与效率。依托这一创新机制,仅用时39天便完成330千伏系统全流程调试、验收及投产任务,创下宁夏同类工程建设的高效纪录。

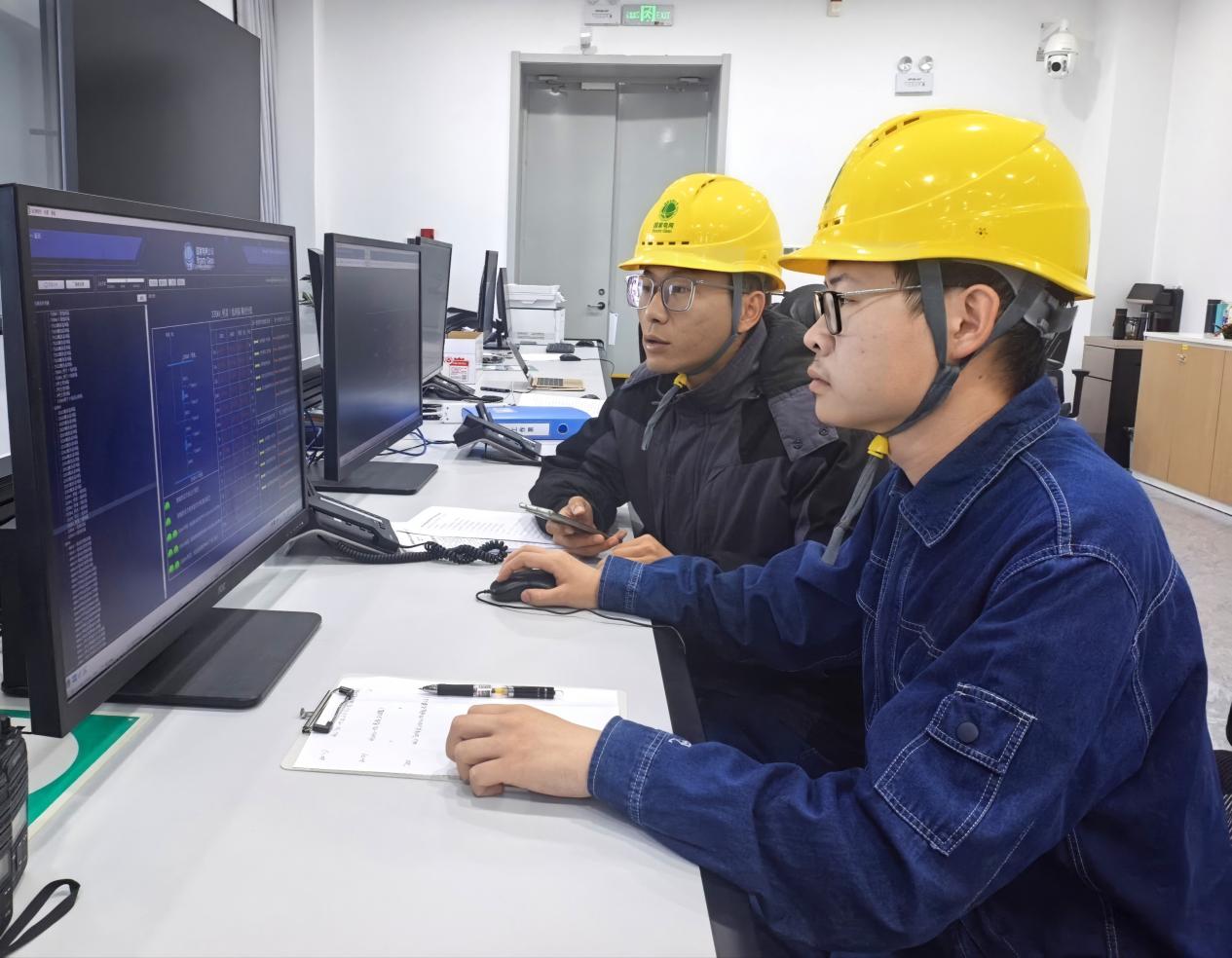

运维人员使用一键顺控系统开展停送电操作

  投运操作阶段,该公司坚持“技术+管理”双驱动,以精细化管控保障投运安全。基于前期精准编制的“一线一案”专项投运方案,严格执行操作票三级审核制度与标准化操作流程;管理人员全程到场监督,在关键节点设立双确认机制,确保每一项操作精准规范、风险可控,最终实现“操作零差错、设备零缺陷、一次带电成功”的既定目标。

  随着330千伏系统的全面投运,明山输变电工程作为区域绿电汇集枢纽的核心功能将全面激活,不仅将进一步优化宁夏电网主网架结构,更能显著增强“沙戈荒”地区新能源承载与外送能力。下一步,国网宁夏超高压公司将聚焦系统稳定运行与能效提升核心目标,充分依托智能巡检、在线监测等数字化手段强化设备状态管控,持续提升电网运维精益化水平,全力保障宁夏主网及跨区外送通道长周期安全可靠运行,为新型电力系统建设与全国能源优化配置贡献更大力量。(张永洁 祁玉金)
